第一步、场地放线:

![图片97.png](/upload/Pc5150f02babe4acc85164c7548365cf5.png)
根据设计图纸定点放线。放线时,水池的玩轮廓应包括池壁厚度。为使施工方便,池外沿各边加宽1250px,用石灰或黄沙放出起挖线,每隔5~10m(视水池大小)打一小木桩,并标记清楚。方形(含长方形)水池,直角处要校正,并最少大三个桩,圆形水池,应先定出水池的中心点,再用线绳(足够长)以该点为圆心,水池宽的一半为半径(注意池壁厚度)划圆,石灰表明,即可放出圆形轮廓。
第二步、池基开挖:

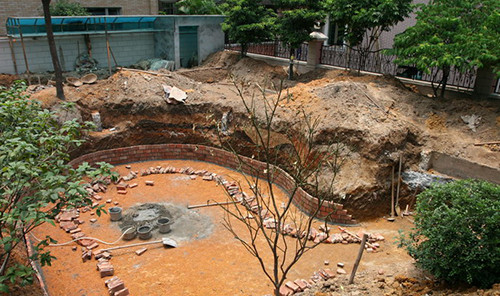

![图片98.png](/upload/P1616c329b75f485597c3d4dc99153c5e.png)
目前挖土方有人工挖土方和人工结合机械挖方,可以根据现场施工条件确定挖方方法。开挖时一定要考虑池底和池壁的厚度。 如为下沉式水池,应做好池壁的保护,挖至设计标高后,池壁应整平并夯实,再铺上一层碎石、碎砖作为底座。如果池壁设置有沉泥池,应结合池底开挖同时施工。
池基挖方会遇到排水问题,采用基坑排水,沿池基边挖成临时性排水沟,并每隔一定距离在池基外侧设置集水井,再通过人工或机械抽水排走,以确保施工顺利进行。
第三步、池底施工:

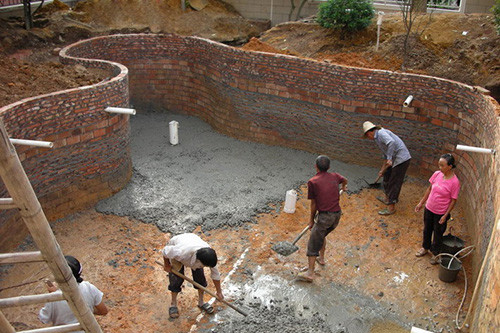

![图片99.png](/upload/P08ead642c49f4965af534ae372faa586.png)

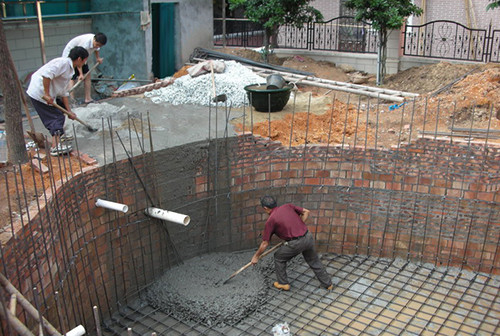

![图片100.png](/upload/P81d2ee8153f548e4998f8137114be071.png)
混凝土池底结构的水池,如其形状比较规整,则50m内可不做伸缩缝。如形状变化较大,则在其长度约20m处并在其断面狭窄处,做伸缩缝。
混凝土垫层浇完隔1~2天(视施工时温度而定),在垫层面测量确定地板中心,然后根据设计尺寸进行放线,定出柱基一级底板的边线画出钢筋布线,依线绑扎钢筋,接着安装柱基和底板外围的模板。
在绑扎钢筋时,应详细检查钢筋的直径、间距、位置、搭接长度、上下层钢筋的间距、保护层及埋件的位置和数量,看其是否符合设计要求。上下层钢筋均应用铁掌(铁马凳)加以固定,使之在浇捣过程中不发生变化。如钢筋过水后生锈,应进行除锈。
第四步、池壁施工:

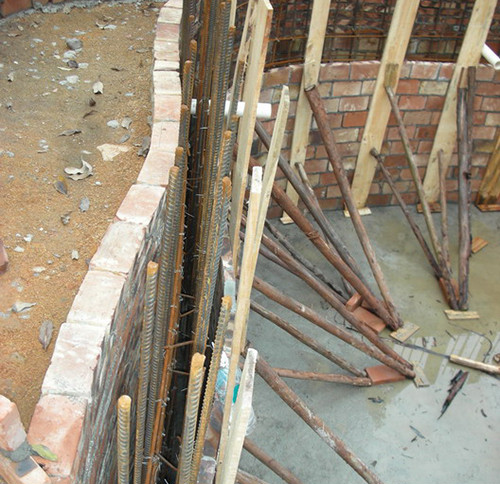

![图片101.png](/upload/P573d751907284ad8872297f283157a90.png)
![图片102.png](/upload/P1e0566175d4e4f00aff8a6d88dbebb8f.png)
做水泥池壁尤其是矩形钢筋混凝土赤壁时,应先做模板以固定之,池壁厚15~625px,水泥成分与池底同。当矩形池壁较厚时,内外膜可在钢筋绑扎完毕后一次立好。浇捣混凝土时操作人员可进入模内振捣,并应用串筒将混凝土灌入,分层浇捣。矩形池壁拆模后,应将外露的止水螺栓头割去。
第五步、假山施工:

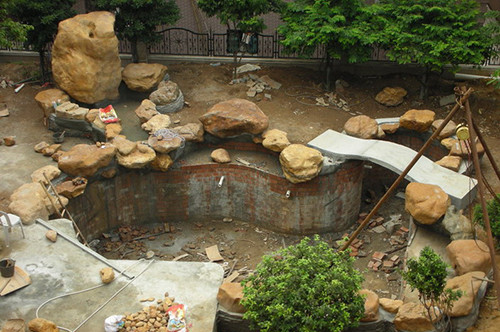

![图片103.png](/upload/P598fbf2324f844d6b172dd004a19943c.png)
在混凝土没有完全凝固之前,悬空的石头需要用树支撑。
![图片104.png](/upload/P18251d03c15c491082442e936bbb0bbe.png)
![图片105.png](/upload/Pceff1c5b13174b2b9fccef4db411a1dd.png)
按照假山设计图进行放线、挖基,然后根据事先标记的位置,把石头进行摆放、堆砌。假山石头粘接的方式采用混凝土有色砂浆,假山胶接多采用水泥,水泥的标号越高越好。为了使假山接缝处接近天然,胶合剂中要混拌与石料颜色相同的颜料,如氧化铁红、氧化铁黄、氧化铬、氧化钒、墨汁等,切不可用胶质染料,如广告染料之类。
假山鱼池完成后的效果:
![图片106.png](/upload/P1087d7b6a072424c8f60fd8a257c612e.png)
![图片107.png](/upload/Pde1f02c93ed34dfca20793106223584c.png)
假山鱼池最终效果一角(桥)
![图片108.png](/upload/P37f8c733c713438db50b75de2c8c0282.png)
假山鱼池最终效果一角(假山流水)
![图片109.png](/upload/P2be5b7bcceb54b649bfae7a1d6cfa9c9.png)
